GRC構件生產制作要求與模具要求
一、GRC構件模具要求
嚴格按圖紙尺寸規格制作模具,從安裝、生產方面,周全考慮分模、預留沉栓位及焊點,模具成品必須考慮產品脫模,不得卡模,沉栓位鉆孔必須垂直,變型的模具不能投入生產。
二、GRC構件基本材料配合比
砂灰比(質量比)0.5~1.5;水灰比(質量比)0.35~0.40;網格布層數(按10mm厚度構件計)2層;高效減水劑,%(按水泥質量計)0.30~0.75。
三、GRC構件生產工藝流程

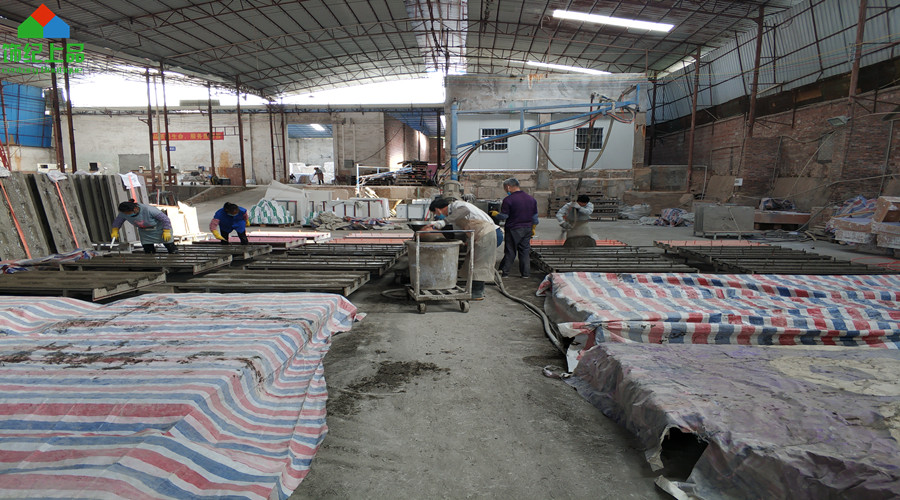

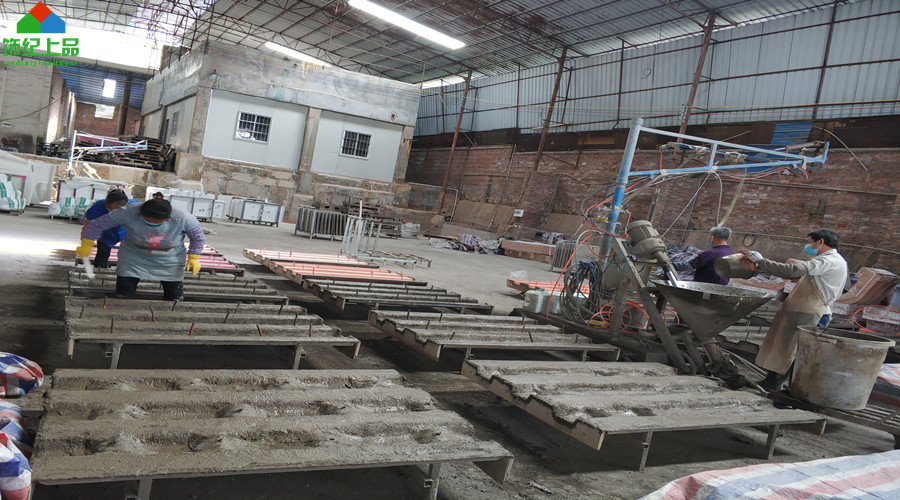

1、清理模具;2、收緊端頭板及相關螺栓;3、垂直插好沉栓棒;4、噴壺噴脫模劑;5、噴壺噴面漿,厚度≤0.3cm純水泥漿;6、噴壺噴第二遍漿,細沙:水泥(1:1)厚度≤0.3cm;7、手工鋪網;8、噴第三遍漿,細沙:水泥(1:1)厚度≤0.3cm盡可能壓住網格布(玻纖網);9、貼沙漿,中沙:水泥(1:1~1.5:1)厚度≥1cm,轉彎位及受力面稍加厚;10、根據產品需要加肋(φ6鍍鋅鋼筋、8號鍍鋅鋼絲),鋼絲需加膠墊,控制保護層厚度;11、加受力包,在沉栓孔位置加厚2~2.5cm,但至少低于安裝面1cm,直徑3~5cm,同時多鋪一小塊玻璃纖維網格布;12、壓滾(灰池配合)擠壓修整均勻,邊位必須與模具邊界及端頭板相平。若需焊接的產品,預留焊點;13、10~15分鐘后拔出沉栓棒,蓋上農膜以達到保溫加濕作用;14、木錘敲打脫模;15、修補、打磨、存放;16、灑水養護(至少7天養護期)
四、GRC構件養護
室外日平均氣溫連續5d 穩定高于+5℃,在常溫下及時噴水養護,環境濕度大于80%,養護時間不少于4h,室外日平均氣溫連續5d 穩定低于+5℃時,必須加入蒸汽進行養護,蒸汽養護環境溫度不得高于45℃,養護時間不少于4h。在養護的初期應使GRC構件有足夠的強度,防止收縮開裂,使之在脫模與搬運時不致受到損傷。可采用潔凈的聚乙烯薄膜將模具包住,保持水化熱,防止水分的蒸發和受到風的影響。
五、GRC構件成品保護
1、堆放
構件制成達到設計強度后,應按規格型號分類堆放,堆放場地應平整、干燥、通風、堆放高度不呢個超過2m,堆放層數不能超過4層,堆放時應注意組合,防止構件薄壁受壓損壞或傾倒。
2、裝卸、運輸
裝卸及搬運構件時,必須輕拿輕放,嚴禁拋擲,運輸時應固定牢靠,防止晃動,必要時用草墊隔開,構件放置不能超過車廂長度。
